新北捷運增額容積政策進度延宕 恐影響債務償還與財政規劃

新北捷運增額容積政策進度延宕 恐影響債務償還與財政規劃
捷運 新北捷運增額容積政策進度延宕 恐影響債務償還與財政規劃  新北市政府近年積極推動捷運建設,並透過增額容積政策提升土地開發效益,以挹注軌道建設基金。然而,審計處最新報告指出,截至2024年...

新北捷運增額容積政策進度延宕 恐影響債務償還與財政規劃

新北市政府近年積極推動捷運建設,並透過增額容積政策提升土地開發效益,以挹注軌道建設基金。然而,審計處最新報告指出,截至2024年底,實際公告可供申請增額容積的捷運場站僅56站,較原規劃的88站減少32站,進度明顯落後,恐影響捷運建設債務償還時程,並增加利息負擔。對此,新北捷運局回應,將優先鎖定開發效益較高的區域,並考量都市環境容受力,逐步擴大適用範圍。



增額容積政策進度不如預期 財政壓力浮現

增額容積政策是新北市府推動捷運建設的重要財務策略之一,透過提高捷運場站周邊的建築容積率,吸引開發商申請並繳納回饋金,進而將資金投入軌道建設基金,用於償還債務及支應後續工程。然而,審計處報告顯示,目前僅56站公告開放申請,與原訂目標88站相比,達成率僅約64%。由於增額容積的實施進度延後,導致預期收益未能如期到位,不僅影響捷運建設的資金調度,更可能延長債務償還期,增加利息支出,對市府財政造成壓力。



新北捷運局對此解釋,增額容積的推動需考量都市發展密度、交通承載力及公共設施負荷等因素,因此採取循序漸進的方式,避免過度開發導致環境品質下降。目前市府已協調城鄉發展局,優先針對開發潛力較高的熱點地區,研擬新增9站適用增額容積,未來將持續評估各站周邊條件,逐步擴大適用範圍。

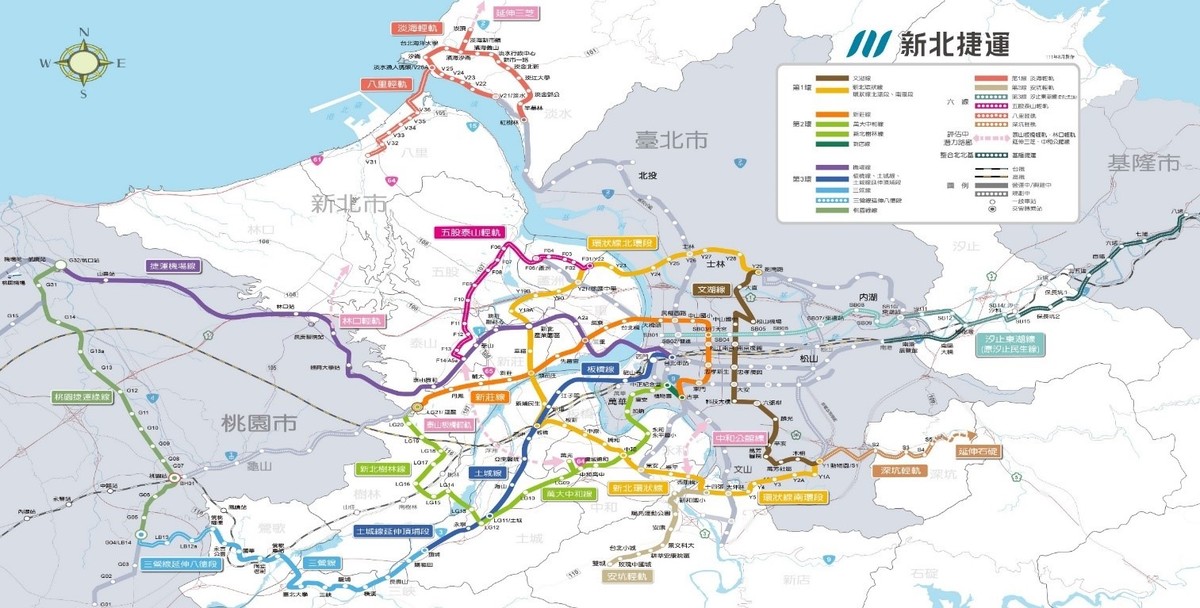

捷運建設「八線並進」 財務平衡成關鍵

新北市捷運網絡近年快速擴張,自2018年至今,已陸續完成淡海輕軌、安坑輕軌及環狀線通車,三鶯線也預計於2025年投入營運。未來整體路網將朝向「八線並進」發展,總長度達189公里、共171座車站,密度甚至超越東京與首爾。然而,龐大的建設規模也伴隨沉重的財務負擔,如何透過土地開發效益平衡支出,成為市府必須面對的課題。



審計處報告強調,若增額容積政策未能有效落實,將直接影響軌道建設基金的財源穩定性,甚至可能迫使市府尋求其他融資管道,增加長期財政風險。因此,建議市府應加速評估各站開發條件,並加強跨局處協調,確保政策執行效率,以達成預期的財務目標。



兼顧發展與財政 考驗市府治理能力

增額容積政策的推動,不僅關乎捷運建設的財務規劃,更涉及都市發展的均衡性。如何在加速開發的同時,避免過度集中導致交通壅塞、公共設施不足等問題,考驗市府的整體規劃能力。新北捷運局表示,未來將持續與相關單位合作,動態調整增額容積的適用範圍,並透過嚴謹的環境評估,確保都市發展的永續性。



隨著新北市捷運路網逐步成形,增額容積政策的執行成效,將直接影響未來建設的財務健全度。市府需在發展與財政間取得平衡,才能讓捷運建設真正成為帶動區域成長的引擎,而非沉重的財政負擔。圖片來源:新北市政府捷運工程局網站
