自地自建懶人包》從土地評估到取得權狀8步驟 成本、貸款、建照一次看懂

自地自建懶人包》從土地評估到取得權狀8步驟 成本、貸款、建照一次看懂
賣厝阿明 自地自建懶人包》從土地評估到取得權狀8步驟 成本、貸款、建照一次看懂 M傳媒/綜合報導 自地自建最大的優勢,在於住宅可以依照家庭需求量身規劃,從樓層、格局、採光、動線,到建材...

自地自建懶人包》從土地評估到取得權狀8步驟 成本、貸款、建照一次看懂

M傳媒/綜合報導

自地自建最大的優勢,在於住宅可以依照家庭需求量身規劃,從樓層、格局、採光、動線,到建材、設備、收納甚至未來長輩同住需求,都能在設計階段納入考量。

不過,自地自建並不是找塊土地、請營造廠進場施工這麼單純。從土地使用管制、建築設計、資金安排、建造執照、施工監造,到取得使用執照及辦理建物所有權第一次登記,每一個階段都有不同法規與專業程序。

完整掌握流程,才能降低買到不能蓋的土地、預算失控、工程延誤,甚至房子蓋好卻無法合法取得權狀的風險。

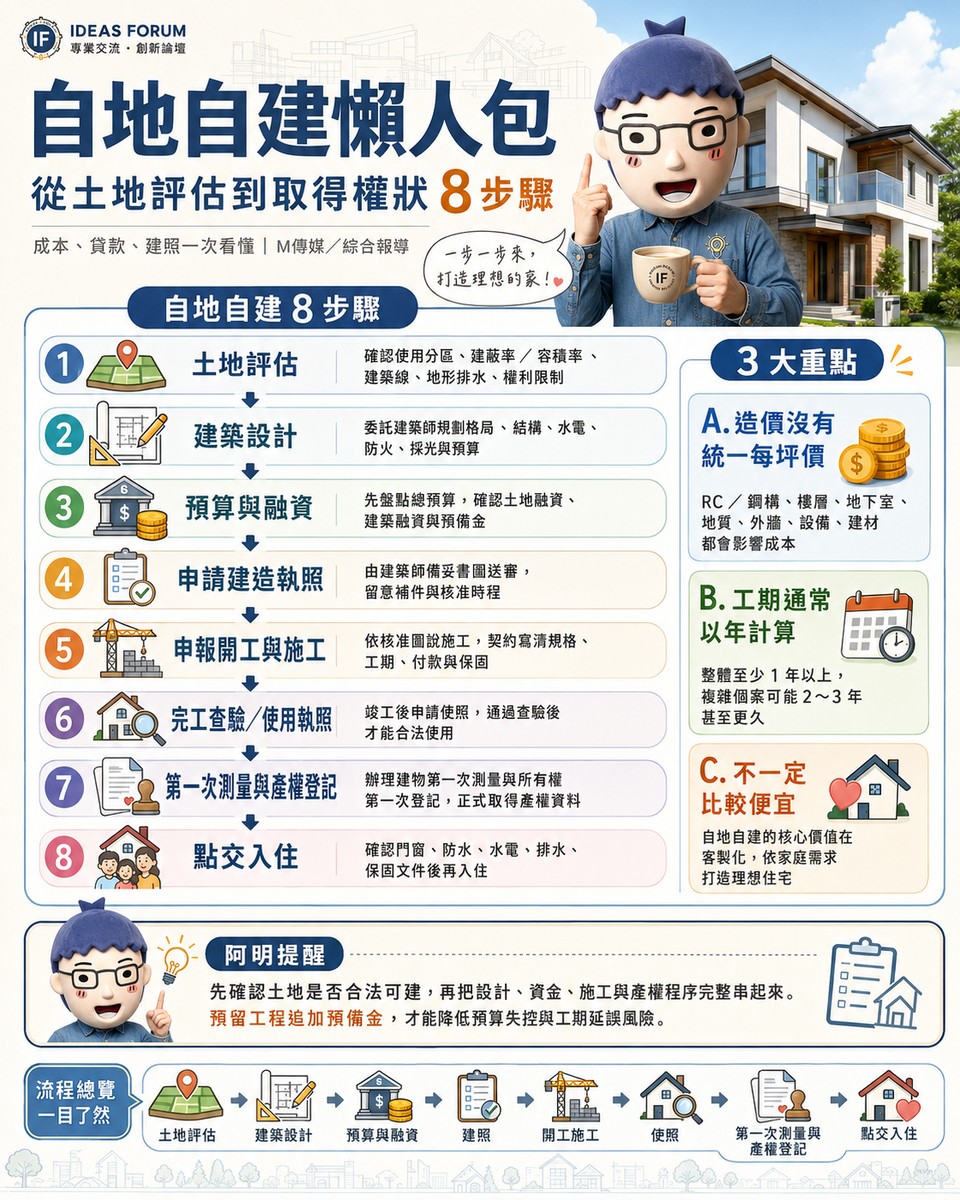

第一步|先確認土地是否具備合法興建條件

自地自建第一關不是設計房子,而是確認土地條件。

都市土地須依都市計畫使用分區及相關土地使用管制規定確認用途;非都市土地則須查看使用分區與使用地編定,並確認是否容許興建住宅。

甲種、乙種、丙種建築用地等,在符合相關規定下可能興建住宅。農業用地則須另外依《農業發展條例》及農舍興建相關規定判斷,符合資格及條件者才可能申請興建農舍,並不能直接比照一般住宅建地使用。

土地評估至少應確認以下內容:

  • 土地使用分區及使用地編定
  • 是否容許住宅或相關建築使用
  • 建蔽率與容積率
  • 基地道路條件與建築線
  • 地形、高低差及排水
  • 是否涉及山坡地、水土保持或地質敏感區
  • 土地是否共有、設定抵押權或存在其他權利限制

土地即使已經登記在自己名下,也仍須符合建築及土地使用相關規定才能合法興建。

第二步|委託建築師完成規劃與設計

確認土地具有興建條件後,下一步才進入建築設計。

自地自建通常由依法開業建築師負責建築設計、建造執照申請及監造工作,結構、設備、地質等專業項目,則依建築規模及法規需求,由相關專業技師配合辦理。

設計階段除了決定外觀及室內格局,也必須同步處理:

  • 建築面積
  • 總樓地板面積
  • 樓層數
  • 停車空間
  • 結構系統
  • 水電設備
  • 防火避難
  • 法定空地
  • 採光與通風
  • 工程預算

設計內容越完整,後續施工階段反覆變更與追加工程的機率通常越低。

第三步|先完成預算與融資規劃

自地自建的資金安排與一般購買成屋房貸不同。

一般成屋已有完整房屋可供銀行鑑價,自地自建則可能涉及土地融資、建築融資及房屋完工後轉為一般房貸,部分銀行也會依照工程進度分階段撥款。

貸款成數並沒有全台統一的固定比例,銀行會依土地價值、土地權利狀況、建築計畫、工程預算、借款人收入、信用條件及各銀行授信政策個別審核。

因此,建築設計及正式發包之前,就應先確認整體融資條件,避免工程啟動後才發現資金不足。

總預算也不能只計算主體營造費,還應納入:

  • 建築師設計與監造費
  • 結構及其他專業技師費
  • 地質調查
  • 建照及使照相關規費
  • 營造工程
  • 水電與設備
  • 基礎及擋土工程
  • 排水工程
  • 景觀工程
  • 室內裝修
  • 融資利息
  • 稅費
  • 工程追加預備金

資金規劃最好保留一定比例的預備金,避免施工期間遇到材料變更、地質問題或追加工程時,影響後續工程進度。

第四步|申請建造執照

建築設計完成後,由建築師依規定準備相關書圖及文件,向所在地建築主管機關申請建造執照。

主管機關會依土地使用、建築法規、設計圖說及相關文件進行審查,若資料不完整或設計內容需要修正,也可能要求補件。

建照審查時間沒有全台統一標準,會受到基地條件、建築規模、地方政府審查量及補正次數影響。

依《建築法》規定,起造人自領得建造執照之日起,原則上應於6個月內開工。因故無法如期開工,可依法申請展期一次,期限3個月。

因此,取得建照後仍須掌握申報開工期限,避免因逾期影響執照效力。

第五步|申報開工並進入營造施工

完成相關程序後,由合法營造業依核准圖說施工。

一般住宅工程可能依序進行:

基地整理與開挖 → 基礎工程 → 鋼筋與模板 → 混凝土工程 → 主體結構 → 外牆及防水 → 水電設備 → 門窗 → 室內工程 → 外部工程。

施工期間由承造人負責工程執行,建築師則依規定辦理監造。

自地自建最容易發生預算增加的階段通常就在施工期間。建材升級、格局變動、增加設備,或現場發現原設計階段未掌握的地質與基礎問題,都可能造成追加工程。

施工契約應盡可能清楚載明:

  • 工程範圍
  • 建材品牌及規格
  • 工程總價
  • 各階段付款方式
  • 工期
  • 追加減帳程序
  • 驗收方式
  • 保固內容
  • 延誤及違約責任

把規格與權責寫進契約,比口頭承諾更能降低後續爭議。

第六步|完工查驗並申請使用執照

建築工程完成後,仍須依核准圖說辦理竣工程序。

起造人會同承造人及監造人依相關規定申請使用執照,由主管機關辦理竣工查驗。符合建築法規及核准內容後,才能核發使用執照。

使用執照是建築物合法使用的重要文件,但取得使照並不代表房屋產權已經自動完成登記。

後續仍須辦理地政程序,才能正式建立建物所有權資料。

第七步|辦理建物第一次測量與所有權第一次登記

新建房屋完工後,須辦理建物第一次測量及所有權第一次登記。

一般程序包括:

建物第一次測量 → 建立測量成果 → 申請建物所有權第一次登記。

完成登記後,房屋才會正式建立建物登記資料,屋主也才能取得相關產權證明。

這個階段是自地自建流程中很重要的一環,不能只把取得使用執照視為整個程序的終點。

第八步|完成點交與正式入住

建築及產權程序完成後,再依個案辦理設備啟用、房屋點交及入住相關事項。

新建房屋門牌申請時間,各地方政府規定並不完全相同,部分地區在建築物主要結構完成後即可提出申請,並非所有地方都一定要等使用執照核發後才能辦理。

水、電、瓦斯及其他公用服務,也應依所在地公用事業單位及建築程序辦理。

入住前也應再次確認:

  • 門窗與防水
  • 水電設備
  • 排水
  • 衛浴
  • 給排水管線
  • 電氣設備
  • 建材施工品質
  • 契約約定項目
  • 保固文件

完整驗收後再正式入住,可減少後續維修爭議。

自地自建造價沒有統一的每坪標準

市場上常以「每坪多少萬元」估算自地自建成本,但這只能作為非常初步的參考。

實際造價會受到下列因素影響:

  • RC、鋼構或其他結構方式
  • 建築樓層
  • 地下室
  • 基地地質
  • 地形高低差
  • 擋土設施
  • 電梯
  • 外牆材料
  • 門窗
  • 防水
  • 水電設備
  • 建材等級
  • 地區人工成本

不同業者所稱的「一坪」,也可能分別以建坪、施工面積或總樓地板面積計算,直接比較單價容易產生落差。

因此,每坪12萬元、15萬元或17萬元等市場報價都不能直接視為全台固定行情。較合理的做法,是完成初步建築設計後,再依實際工程數量、建材規格與基地條件進行估價。

自地自建工期通常以年計算

自地自建從土地評估開始,到設計、建照、融資、施工、取得使照及完成產權登記,本身就是一項長期工程。

土地條件單純、設計及施工順利的住宅,整體時間可能相對較短;若涉及建照補正、地質問題、特殊工程、缺工、材料延誤或設計變更,工期就可能拉長。

整體時間通常至少要有1年以上的準備,較複雜個案可能需要2至3年甚至更久。

實際時程仍應依基地、設計及工程條件個別評估。

自地自建不一定比較便宜 客製化才是主要價值

自地自建可以省去部分建商開發、廣告及銷售環節,原本已經持有土地的家庭,也可能降低購地成本對整體房價的影響。

但自建仍需自行負擔建築設計、專業技師、營造、融資、地質調查、外部工程、設備及室內裝修等成本,也要承擔工程追加與工期延誤風險。

因此,自地自建並不必然比購買新成屋便宜。

真正的優勢在於住宅可以按照家庭需求配置,將有限預算集中在真正需要的空間與設備,例如三代同堂、無障礙、收納、節能、耐震、工作空間或未來家庭成員變化。

阿明提醒

自地自建的安全流程,可以掌握八個順序:

土地評估 → 建築設計 → 預算與融資 → 建造執照 → 申報開工與施工 → 使用執照 → 建物第一次測量與產權登記 → 點交入住。

其中任何一個環節處理不完整,都可能增加工程成本或延長時程。

對準備自地自建的家庭而言,最重要的不是單純追求最低每坪造價,而是先確認土地合法性,再把設計、資金、施工與產權程序完整串起來。

自地自建最大的價值,不是保證省下最多錢,而是讓住宅真正按照家庭生活方式打造。

編輯註:本文依現行建築、土地使用及地政相關制度整理。自地自建工程造價、貸款條件與建築期程,均會因基地條件、工程規模、設計、借款人財務狀況及市場行情而有所不同,實際個案應向所在地主管機關、依法開業建築師、相關專業技師及金融機構確認。
