塭仔圳告別「天空蜘蛛網」!潛盾機啟動 13座高壓電塔拆除倒數
M傳媒房產中心/台北報導
以「防災型都更」為核心導向的新泰塭仔圳市地重劃工程,近期邁入高壓電塔地下化的關鍵里程碑。最後120公尺的「台電161KV電力洞道工程」,隨著潛盾機進場挖掘正式展開,預計今年上半年完工後,交由台電公司接手電纜下地工程。屆時塭仔圳及周邊共13座高壓電塔即可拆除,解除對周邊12個里居民的生活干擾,市民期盼已久的美麗天際線正在解鎖倒數中。
5.6公里「天空蜘蛛網」將成歷史
新北市地政局長汪禮國表示,塭仔圳過去受限於高壓線路盤據,長達5.6公里的電纜高懸於空中,宛如巨大「天空蜘蛛網」遮蔽視線,嚴重影響都市景觀與居住品質。為徹底解決這項陳年難題,市府與台電緊密合作推動電力下地化工程。
汪禮國指出,電塔下地不但能減少天然災害侵襲、外物碰觸電纜而短路停電的風險,還能增加地面空間運用並提升景觀,使都市整體防災韌性更加強化。
潛盾工法挑戰貴子坑溪

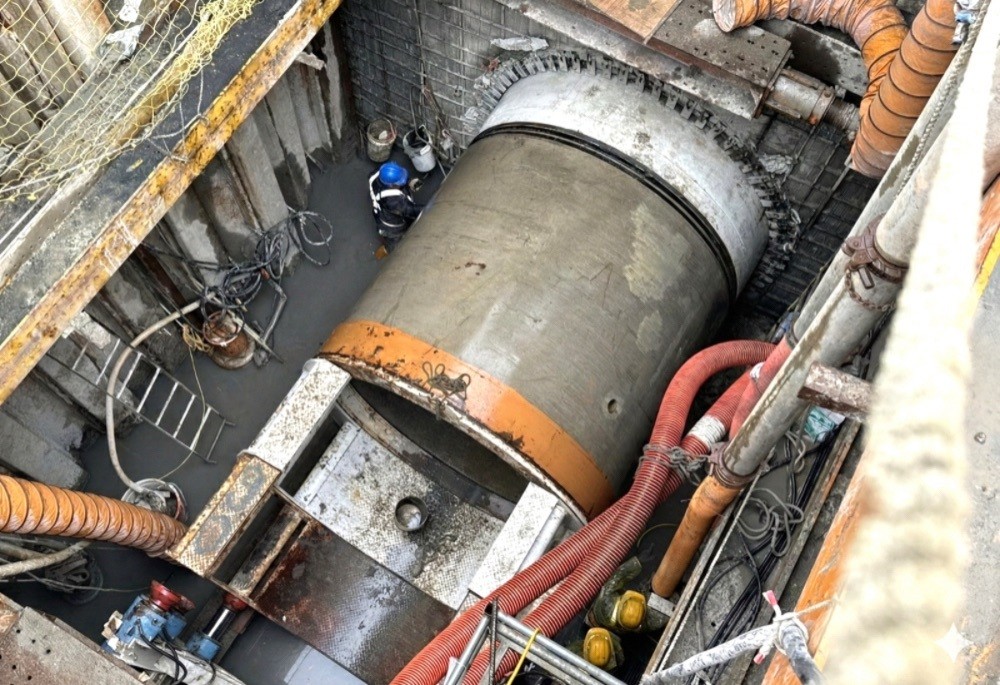

這段最關鍵的120公尺洞道工程必須橫跨貴子坑溪,考量河岸地形複雜與雨季防洪需求,工程團隊捨棄傳統開挖,特別採用潛盾工法,調用直徑2.4米、重28噸的潛盾機進行挖掘,由地底深處直接穿越溪床底層,確保在不干擾河道水利、不影響周邊交通的前提下精準完成。
汪禮國強調,塭仔圳重劃案是新北市推動都市翻轉的重點,重要性不僅在於土地重劃,更在於基礎建設的現代化與防災韌性。未來高壓電塔拆除後所騰出的空間,將全數併入公園綠地、景觀道路與現代化公共設施的整體規劃中。
議員肯定但呼籲配套
對於這項重大工程,民進黨議員李宇翔建議,市府應與台電緊密合作,絕不容許完工期程一再跳票。市府也可同步規畫淨空泰山舊街區的電力設施,別讓重劃區與舊市區出現一線之隔的視覺落差,更不能在開發過程中,犧牲在地居民的交通與生活品質。
民眾黨議員陳世軒指出,採用潛盾工法成本高、技術難,但能換取施工期間對河防安全與交通的較低衝擊,台電須盡速完成電纜下地與拆除電塔。地政局則應嚴密監控地層穩定度,避免因地下挖掘造成周邊道路或現有地上結構沉陷風險。此外,規畫公園綠地時應盡可能納入在地居民的需求,如共融式遊具、遮蔭植栽,提升生活機能與品質。
市府團隊表示,將持續緊盯工程品質與進度,完成塭仔圳電力系統改編的最後一哩路,為新北市打造更安全、更美觀的都市景觀。
